1、板材下料、成型
⑴矩形防火板風管的四面壁板應按照施工圖紙、風徑尺寸和板厚進行下料,風管彎管、變徑處的板材需下料。
⑵板材規格為:2440mm~1220mm,板厚9mm、12mm、15mm;一般情況下風管按板材寬度做成每節長度為1220mm,當風管長邊尺寸小于等于1220mm或風管兩邊之和小于等于1220mm時,風管可按板材長度做成每節長度2440mm,以減少管段接口。在已下好料的彎管平面板上劃出安裝位置線,在組合彎管時將導流板組用自攻螺釘固定。
2、單節風管組裝
⑴防火板與90~鍍鋅鋼板角龍骨固定。
⑵在板與板結合的縫隙處抹密封膠。防火板風管需使用板材廠商認定的專用防火密封膠。如另行采購其他品牌防火密封膠,必須經監理、板材廠商檢查認可后方可使用。
⑶用ST4.2自攻螺釘(長度應比板厚長1~2mm)固定,間距為200mm~在彎管或拼接處,間距為150mm。
⑷矩形風管直管段組裝后要求角線平直,管口平面度、兩對角線之差、板材拼接平面度等制作尺寸允許偏差應符合規定。
3、管段與管段的拼接

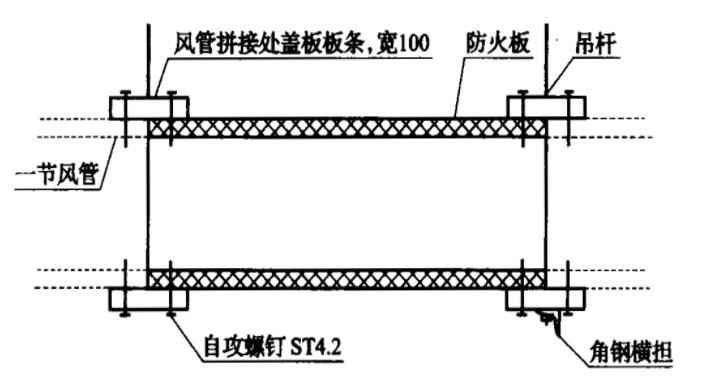

⑴管段與管段的拼接,沿長度方向的斷面如圖所示。自攻螺釘間距為150mm。管段與管段的拼接處縫隙要求抹膠密封。
⑵風管組合前應清除板材切口表面的切割粉末、灰塵及雜物。在拼接前需預組合,檢查拼接縫全部貼合無誤后再固定。
⑶用角尺、鋼卷尺檢查、調整垂直度及對角線偏差應符合規定,粘接組合后的管段應垂直擺放至定型后方可移動。
4、風管加固
⑴風管的加固可采用不燃管材、扁鋼、防火板板條(寬為200mm)做內支撐加固,或用角鋼、U型輕鋼龍骨做外加固。
⑵當風管長邊尺寸1000<b≤1250(mm)時,應在每節管段上下面板中心處設置一個內支撐加固;當風管長邊尺寸大于1250mm時,應在每節管段上下面板橫斷面中線處均布兩個內支撐加固。
5、支吊架制作、安裝
⑴水平安裝風管的橫擔,可選用相應規格的角鋼等型材,風管吊裝用圓鋼作吊桿,與吊桿對應的膨脹螺栓分別為M8、M10。風管吊架的間距在彎管、三通、四通處應適當加強。
⑵風閥等部件及設備與防火板風管連接時,應單獨設置支吊架;該支吊架不能作為風管的支吊點。風管的支吊點距風口、風閥及自控操作機構的距離不少于200mm。
⑶水平懸吊的主、干風管長度超過15m時,應設置防止擺動的固定點,每個系統不少于1個。
6、風管與閥部件的連接
⑴防火板風管與帶法蘭的設備、閥部件等連接時,應采用強度符合要求的法蘭連接件,法蘭材料宜選用角鋼。兩法蘭之間應使用密封性能良好、有一定彈性且符合防火極限要求的墊料。防火板風管也可以采用柔性軟管與設備連接,但應注意軟管的耐火性能是否匹配,法蘭四角應設螺栓孔
⑵風管垂直安裝,支架的間距應不超過2.4m,每根立管上支架數量不少于2個,并應適當增加支吊架與風管的接觸面積。
⑶設備自身必須具有獨立的支吊體系,不應將其自重或振動荷載由風管來承擔。
⑷風管與風口的連接,可在風口內、外壁用自攻螺釘直接連接在風管上。
⑸防火板風管穿過需要封閉的防火、防爆的墻體或樓板時,風管與預留洞口之間采用不燃柔性材料封堵。
